全国空降高端模特预约,上海后花园论坛1314,山东品茶wx

铜湾水电站2#机组大修圆满完工

来源: 作者:铜电公司 罗孝哲 日期:2022-01-04
2021年12月29日,湖南湘投铜湾水利水电开发有限责任公司(以下简称“铜电公司”)2#发电机顺利合闸并网,历时120天,2#机组A级检修圆满完成。

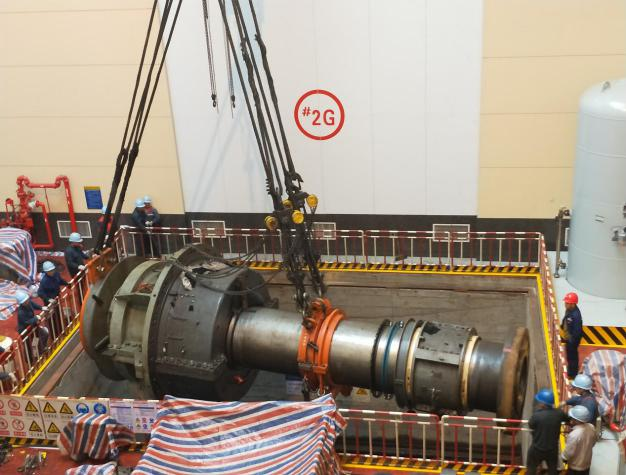

铜电公司 2#机组大轴回装现场

铜湾电站4台机组于2007-2008年相继投产发电,截至2021年12月,累计发电量86亿千瓦时,创造了良好经济效益和社会效益。运行十多年来,机械设备产生磨损,电器元件逐渐老化。为适应电力输送发展的新需要,铜电公司筹划设备大修和技术改造,自2018年起,每年枯水期安排一台机组A级检修。目前,4#机、3#机、1#机已顺利完成检修工作。2021年,经过四个多月的拆卸、解体、修理、回装、调试工作,2#机组于12月29日恢复并网发电,设备各项运行参数正常,达到额定出力。检修过程中,针对大直径主轴密封磨损快、漏水处理难等问题,铜电公司与厂家联合攻关,研制了一套新型主轴密封装置,安装在2#机组试用,目前运行情况良好,达到预期封水效果,将为后续机组技术改造提供借鉴。

2021年,铜湾电站已累计为湖南电网输送电能7亿千瓦时。随着2#机组顺利合闸并网,铜电公司将全力以赴,为湖南电网迎峰度冬、春节保电作出贡献。
主站蜘蛛池模板: 商洛市| 石狮市| 长泰县| 峡江县| 江都市| 盘山县| 阜城县| 台州市| 蕉岭县| 和田县| 文化| 桃园市| 西充县| 扶沟县| 保山市| 桐城市| 谢通门县| 始兴县| 福州市| 五华县| 昆明市| 克拉玛依市| 庆阳市| 晋中市| 资讯 | 健康| 峨山| 桑植县| 安达市| 肇源县| 宣化县| 新竹市| 保德县| 莆田市| 佛学| 大关县| 曲靖市| 韶山市| 宁波市| 临安市| 荔浦县|
